中新網四川新聞11月20日電 (李云 陳國立)近日,±800千伏錦蘇線恢復送電。至此,國網四川超高壓公司完成±800千伏錦蘇線架空地線融冰改造工作,為電網迎峰度冬打下堅實基礎。這是四川電網首次開展±800千伏特高壓線路架空地線融冰改造工作。

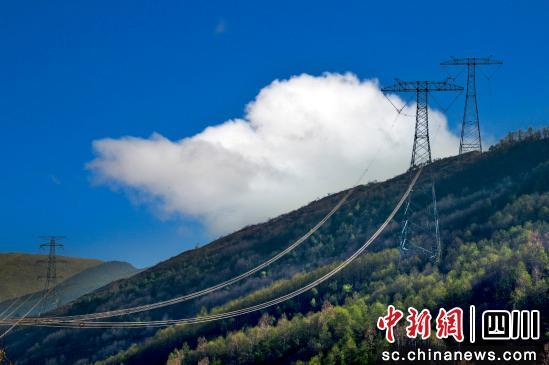

±800千伏錦蘇線是川電外送的電力大動脈之一,將雅礱江流域清潔能源送往江蘇等負荷中心。該線路(四川段)065~079號塔區段位于西昌市大箐梁子重覆冰區,冬春季線路極易覆冰。極端天氣下,該區段最大覆冰厚度超過設計值的50%,嚴重影響線路安全。

特高壓輸電線路不具備融冰功能,線路一旦覆冰只能等待其自然脫落,導致線路因覆冰受壓弧垂增大,脫冰跳躍時可能造成線路閃絡,嚴重時可能出現斷線。為此,國網四川超高壓公司將該區段作為示范性區段開展架空地線和OPGW光纜融冰改造,使其具備融冰條件,進一步增強輸電線路抗冰能力。
本次融冰改造主要是將±800千伏錦蘇線大箐梁子段架空地線和光纜全部進行絕緣化改造,即對架空地線、光纜線夾加裝絕緣子和放電間隙,對耐張塔兩端光纜、架空地線引下線、余纜架、光電分離盒等電氣裝置加裝絕緣支柱與塔身分離,對架空地線及光纜引流線加裝絕緣護套,實現架空地線和光纜全絕緣。同時在065號鐵塔安裝自動合閘裝置,并配置1輛融冰電源車和1輛移動融冰車。改造后,運維人員可在線路不停電的情況下使用移動融冰車搭接該區段架空地線,與新建低壓配套線路形成回路,從而完成融冰工作。
改造區段以高山大嶺為主,地形復雜,為確保本次改造工作安全順利完成,該公司投入480人次、102車次,提前安排現場勘察,對危險點進行提前預控,結合本次時間緊、任務重等特點,制訂了詳細的檢修方案,通過優化施工計劃,持續推進現場復勘、施工組織、物資準備等各方面工作,大大提升了本次改造工作的整體效率。每天工作開始前,作業人員利用班前會時間開展安全警示教育,用典型案例提醒現場檢修人員嚴格落實作業風險預控措施,確保各項安全管控措施入腦入心。
本次絕緣化改造工作的順利完成,大幅提升了±800千伏錦蘇線抵御極端惡劣天氣的能力,為今冬電力可靠供應奠定了堅實的基礎。(完)
