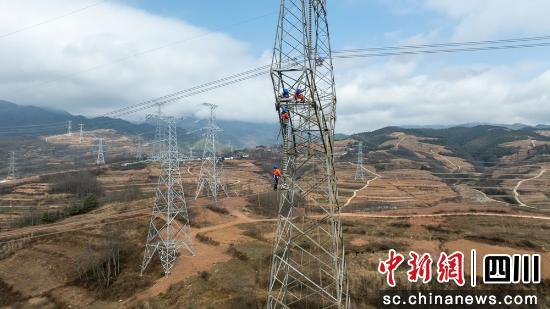

中新網四川新聞2月21日電(劉忠俊 陳媛 王鷞)連日來,距成都市區79公里的邛崍市固驛鎮楊壩村,邛崍500千伏變電站施工現場,機械轟鳴聲中,200余名電力工人正有序開展懸垂瓷瓶吊裝、分體式主變附件以及管母線安裝等作業。盡管春寒料峭,細雨連綿,變電站場地泥濘難行,也絲毫未阻擋建設者們的熱情和干勁。

人勤春來早,奮進正當時。開春以來,國網四川電力聚焦年度電網建設目標,全力按下重點工程復工“加速鍵”,以保安全、控質量、促進度的堅定步伐,向著電網建設“開門紅”全力沖刺。截至2月20日,包括金沙江上游-湖北±800千伏特高壓直流工程、攀西電網優化工程等在內的80項四川電網建設項目先后復工!斑@是攀西電網優化工程的最后一階段,也是最為復雜的階段。”攀西優化月城Ⅱ輸變電項目部分部副主任徐乾杰稱,相較于之前,線路改造數量更多,改造難度更大,實施過程更復雜。
2月20日,四川攀西電網優化工程第五階段正式復工,這是該項工程最后一個階段。該階段建設將持續以普提500千伏變電站為中心,開展相關線路、變電、通信、安控改造工作,涉及8回500千伏線路的通道置換與改接,對多條重要輸電線路進行全面升級,預計6月完成。建成后,將增強攀西地區向省內負荷中心輸電的能力,有力支撐更大規模的清潔能源開發消納以及四川用電需求的快速增長。
甘孜州巴塘縣境內,金沙江上游至湖北±800千伏特高壓直流工程四川3標段電力工人正在為后面幾天的導線展放做緊張的準備工作!皹硕魏03000米左右,地形復雜,高山通信差,放線施工難!苯鹕辰嫌沃梁薄800千伏特高壓直流工程巴塘區域項目部安全專責青禹成稱,工程預計年內建成投產,屆時每年可向湖北地區輸送400億千瓦時的清潔電能。

目前,國網四川電力共有在建項目280項,涵蓋3項特高壓工程及21項500千伏輸變電工程,上述工程將在3月全面復工。接下來,國網四川電力將全力以“復”搶抓春季建設黃金期,加快推進四川一流電網建設,為經濟社會提供更堅強電力保障。(完)
